IL PROGETTO
L’ECCELLENZA ARCHITETTONICA
“Opera San Giuseppe Moscati” rappresenta un nuovo standard per l’edilizia sanitaria. Progettato secondo i criteri NZEB (Nearly Zero Energy Building), combina tecnologie costruttive all’avanguardia con un ambiente pensato per il benessere psicofisico del paziente (Healing Environment). La struttura si sviluppa su una superficie pensata per garantire efficienza logistica, sicurezza e massima scalabilità.

32.000 MQ
Area totale del Campus

256
Posti letto Lunga Degenza

88
Posti letto RSA PER anziani

44
Mini-appartamenti assistiti
ANALISI URBANISTICA E CONTESTO (MOLFETTA)
L’area di circa 32.000 mq destinata all’Opera San Giuseppe Moscati si trova nella zona industriale ASI (Area di Sviluppo Industriale) di Molfetta, in provincia di Bari. La posizione è strategica per la connettività stradale, la vicinanza all’aeroporto internazionale di Bari e l’accesso alla costa adriatica.

La Foresteria
Un’accoglienza di livello alberghiero a supporto del polo medico.
L’area disponibile di circa 32.000 mq include una struttura “Guest House” indipendente (Blocco A) situata in prossimità dell’ingresso. Si sviluppa su tre piani fuori terra e un piano interrato, ed è concepita come una vera e propria struttura alberghiera a supporto del polo socio-sanitario, per offrire un alloggio confortevole a caregiver, parenti dei pazienti e personale medico specialista in visita.

Il Polo Socio-Sanitario
Sebbene costruita come un unico grande complesso, la struttura assolve a due funzioni distinte (Polo Sanitario e R.S.A.) mantenendo in comune numerosi servizi generali. L’accesso principale, la reception e le aree di attesa si trovano al Piano 0, mentre la gestione generale è al Piano 2. Gli accessi per le ambulanze e la logistica sono situati al piano inferiore.

Residenza per Anziani a Ridotta Capacità Sensoriale (R.S.A.)
Un edificio indipendente progettato specificamente per la terza età, focalizzato su un’assistenza continua e integrata. La struttura comprende un totale di 44 mini-appartamenti per una capacità di 88 posti letto (più 25 posti letto riservati agli assistenti notturni).

Il Modello Ospedaliero del Futuro
Edifici bassi immersi nel verde, aree di accoglienza simili a quelle di un hotel, corridoi puliti e ambienti piacevoli. Per molti anni gli ospedali sono stati costruiti in verticale, ma l’ospitalità, l’efficienza e la flessibilità si ottengono meglio con lo Sviluppo Orizzontale. L’edificio non supera i tre/quattro piani, garantendo che il paziente non debba mai percorrere più di 100 metri tra i reparti chiave.
Materiali e Sostenibilità:
INTEGRAZIONE TECNOLOGICA: FOCUS UBTECH ROBOTICS
Opera Moscati si avvale della partnership con UBTECH Robotics per ridefinire lo standard di assistenza medica attraverso la “Chirurgia e Assistenza Connessa”, un ecosistema H24 di robot umanoidi e specializzati.

ECOSTISTEMA ROBOTICO INTERCONNESSO (24/7)
Supporto Chirurgico H24
Assistenza chirurgica avanzata per le 14 sale operatorie del polo.
Precisione millimetrica e interconnessione dati costante.

Assistenza e Compagnia
Robot WELLI, Supporto emotivo, monitoraggio non invasivo e assistenza nelle aree RSA (88 posti letto) e nella Foresteria.
Logistica Ospedaliera Intelligente
Robot AUCARI e VERCARI. Trasporto autonomo di medicinali, campioni e forniture tra i vari piani della struttura.

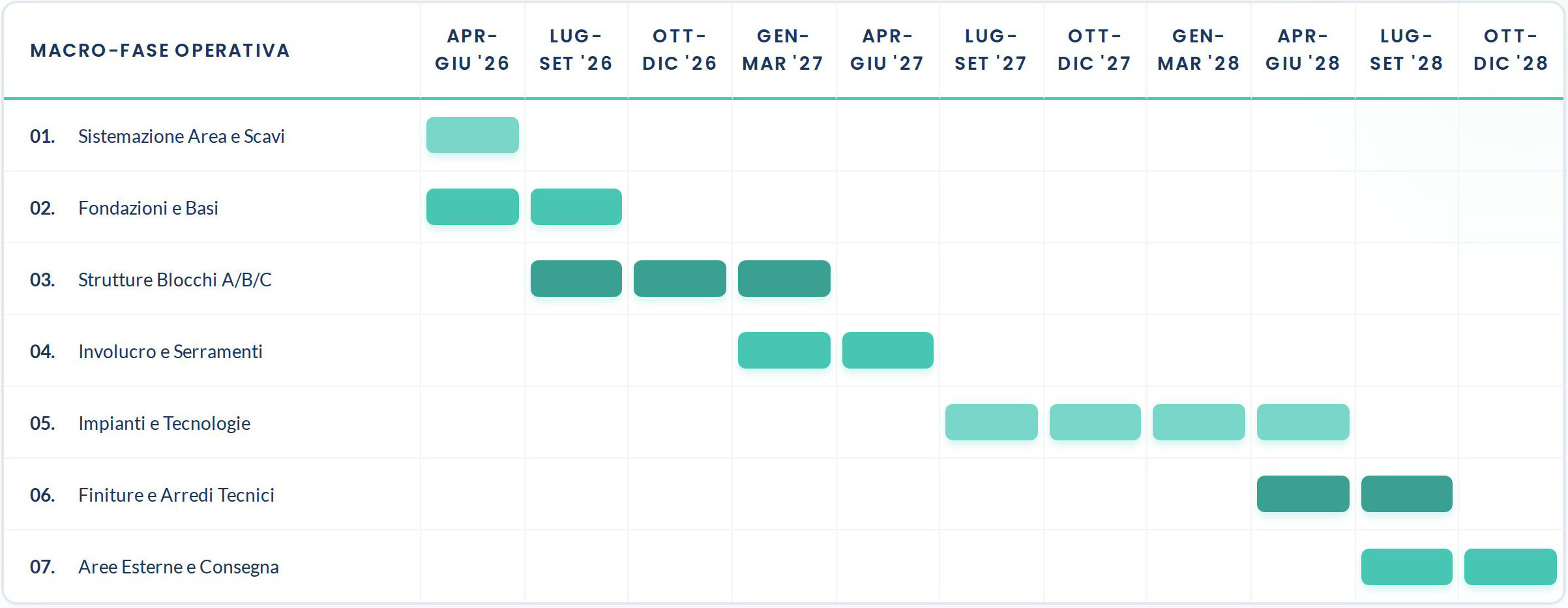

GANTT GENERALE DI PROGETTO
